大型儲罐電動葫蘆使用的工法原理
編輯:北京凌鷹
瀏覽:871
添加時間:2022-07-30 11:04:25
?
大型儲罐具有外形尺寸大、灌頂高及罐頂部高空施工作業量大等特點。儲罐制造是本項目的重難點,在以往類似施工項目時,通常采用手拉葫蘆提升或液壓千斤頂提升倒裝的施工方法。現在采用焊罐電動葫蘆群提升倒裝法,同時對提升控制系統的電路進行了改進,解決了以上幾種提升工法存在的問題。

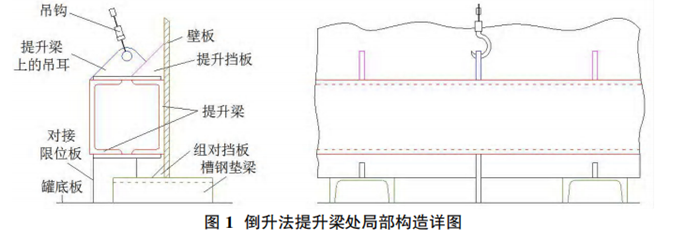

完成儲罐的底板后,施做罐頂及第1圈壁板,并在壁板下部設置臨時脹緊、并與壁板固定的提升梁。在茶館內部,沿罐體內邊緣均勻布設提升立柱,立柱上掛設電動葫蘆,電動葫蘆下端勾連提升梁上的吊耳。然后所有電動葫蘆同步將提升梁、灌頂及第1圈壁板提升至合適高度,組焊第2圈壁板。然后通過操作電動葫蘆升降。使低1圈壁板、第2圈壁板豎向?qū)φ?,并焊接成型。再將提升梁松開,降至第2圈壁板下部并與壁板固定。第3圈壁板組焊完成后,再次提升、對正。按此工序循環施做,直至組焊完成最低端的壁板,即完成儲罐主體結構的制造。
該工法主要施工順序:鋪設儲罐底板→組焊第1圈壁板→施做罐頂→灌頂開天窗(便于提升立柱傳出)→提升機構安裝及調試、組焊第2圈壁板(預留外側立縫1條不焊)→提升第2圈壁板及頂板至預定高度的一半,檢查及調整提升效果→繼續提升至預定高度→調整環縫間隙及錯邊,收緊第2圈壁板合口→完成所有環縫、立縫的焊接→提升機構下落→重復上述提升,完成底端壁板。
?

?
?
?
